南福路項目征遷工作突破“瓶頸” 2022-03-14 10:53:44   來源:    點擊:
南福路快速通道建設項目征遷難,一直是卡住項目順利推進的“瓶頸”。2022年伊始,南平市政府將南福路項目征遷工作列為重點跟蹤目標,為此,延平區委、區政府高度重視,責成水南征遷指導部成立三個“重點戶”工作小組,實行工作目標責任制,進一步全方位采取有效措施,扎實推進項目征遷工作。

        南福路公司積極主動跟進,地方事務部認真做好各項配合工作,確保征遷任務的順利開展。

        目前已完成東坑村、嶺炳洋村、羅源村、際源村等村集體土地438.97畝的交地(不含零星交地),交地數量占用地總面積的55.22%;累計簽訂建筑物拆遷協議8.03萬平方米,完成建筑物拆遷7.90萬平方米,完成拆遷量占拆遷總量10.7萬平方米的73.83%;個人房屋征收任務237戶,完成236戶,企業50家,完成43家。

        2022年3月7日,對“釘子戶”林業工程公司地塊紅線內附屬柴火間進行拆除。

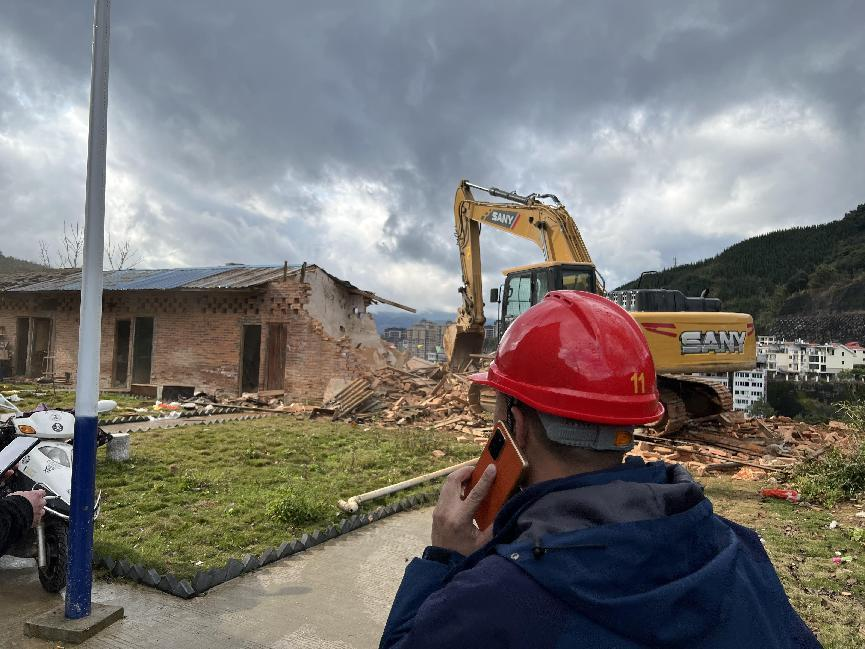

        2022年3月3日,對“釘子戶”公路局宿舍進行拆除。

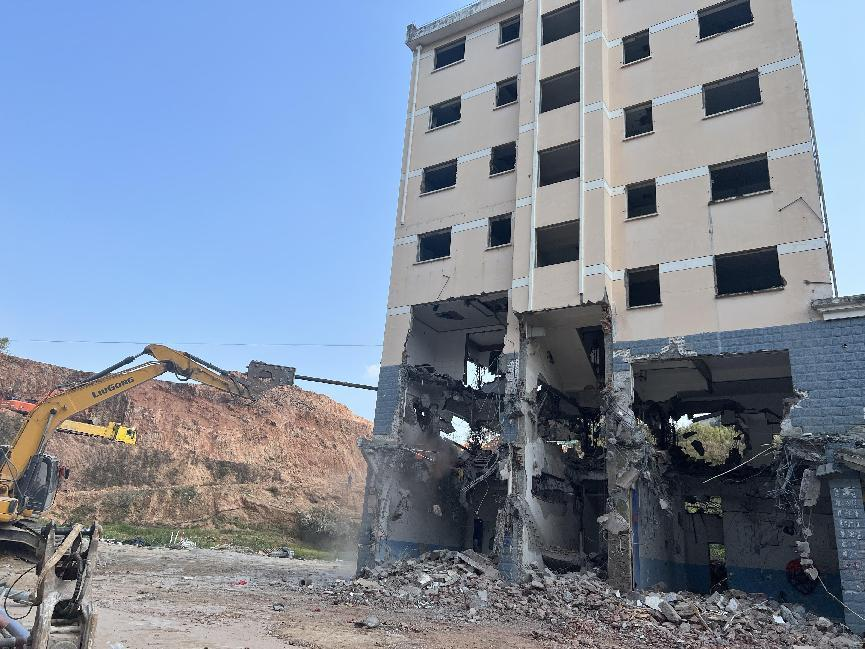

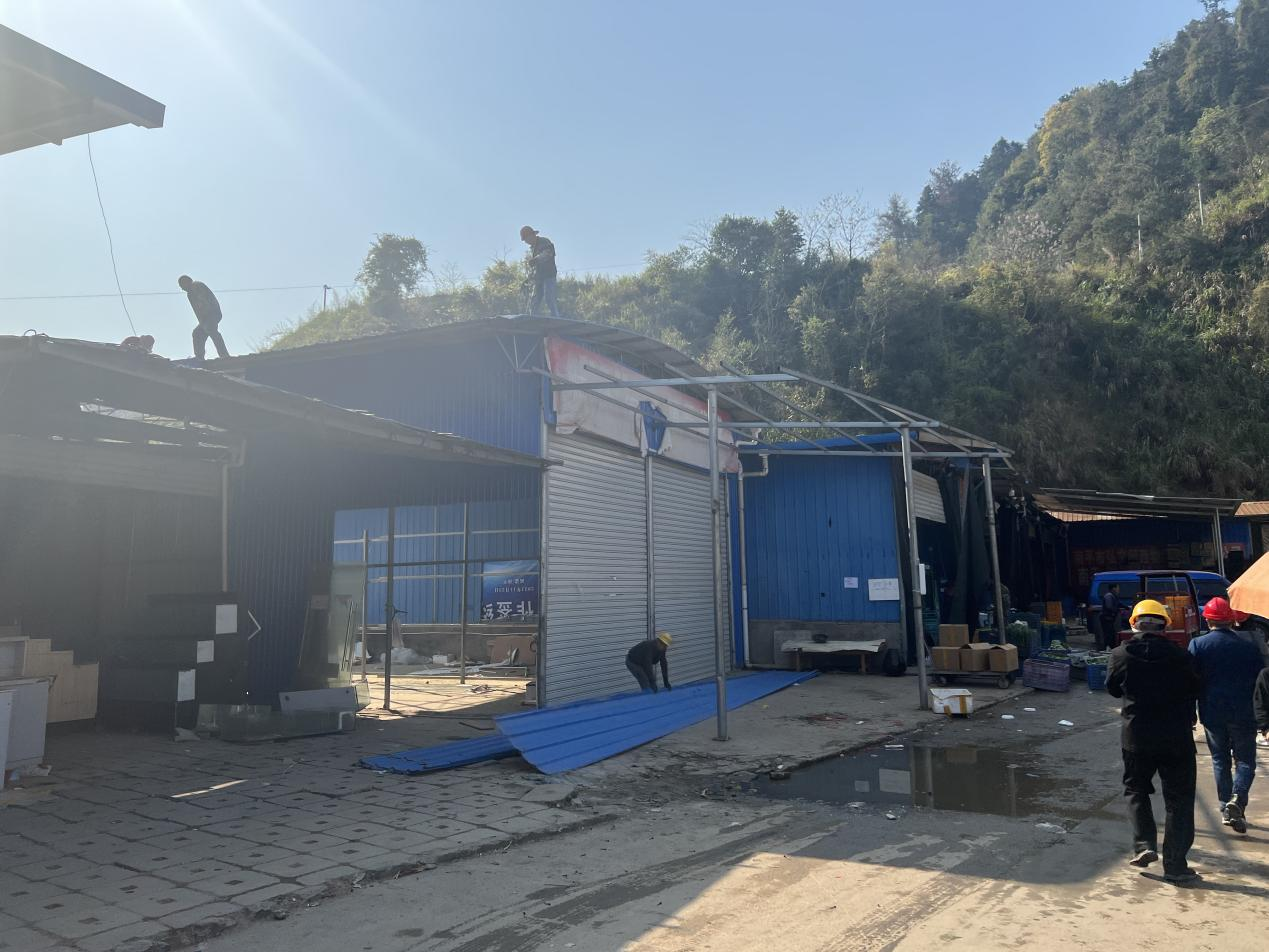

        2022年3月11日,對“釘子戶”好當家物流基地進行拆除。




        征遷工作的有效推進,給南福路項目的順利進行帶來了勃勃生機,2022年南福路公司將按照“抓安全、管質量、搶進度、控成本、促生產”的總要求,做好各項管理工作,以更加飽滿的精神面貌投入到項目建設工作中,為武夷集團的發展壯大作出新的貢獻。
